Update werkzaamheden SEM – juli 2026
In deze update kunt u lezen welke activiteiten er de afgelopen periode zijn afgerond en welke werkzaamheden de komende weken gaan plaatsvinden op de bouwplaats.
De afgelopen periode is opnieuw mooie voortgang geboekt op project SEM. De achtste verdiepingsvloer is inmiddels gestort. Daarmee krijgt de ruwbouw steeds verder vorm en schuift de focus stap voor stap door naar de gevelsluiting en installatiewerkzaamheden.

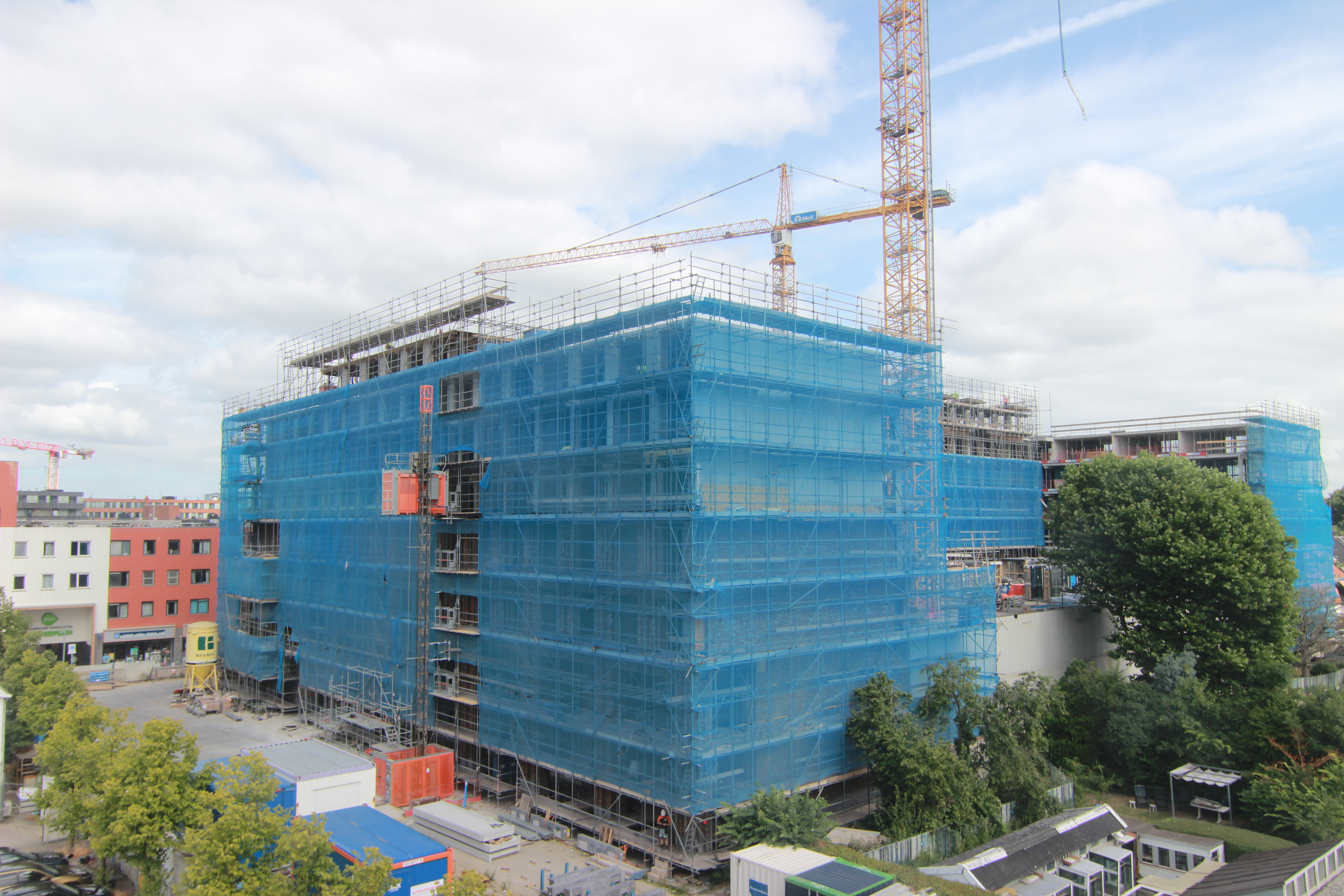

Bij blok C aan de Kruisweg is het metselwerk inmiddels zijn hoogte. Na de bouwvak starten de werkzaamheden voor het plaatsen van de gevelkozijnen. Vervolgens wordt het steigerwerk gefaseerd afgebouwd, zodat dit deel van de gevel naar verwachting eind september volledig steigervrij is.

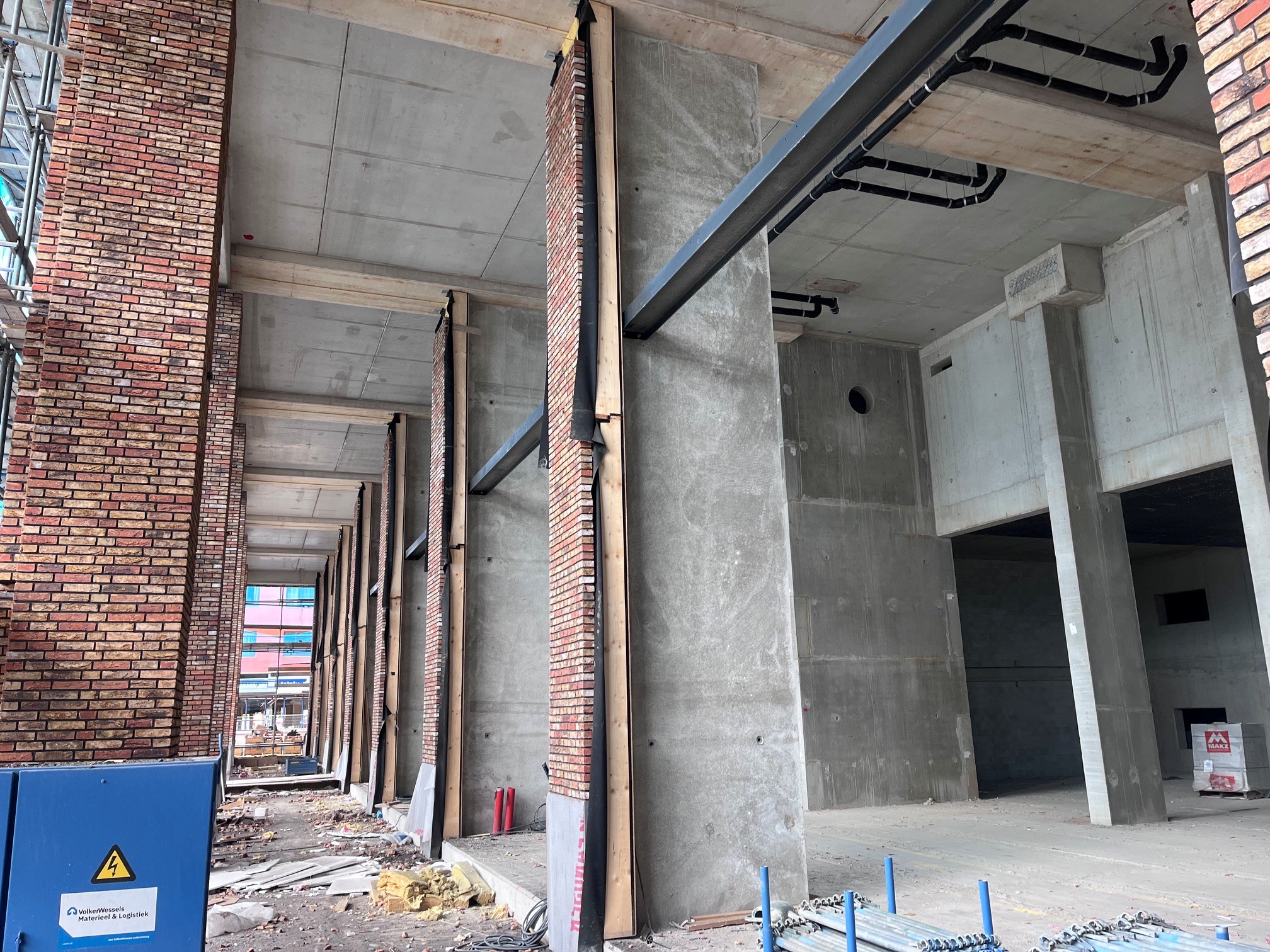

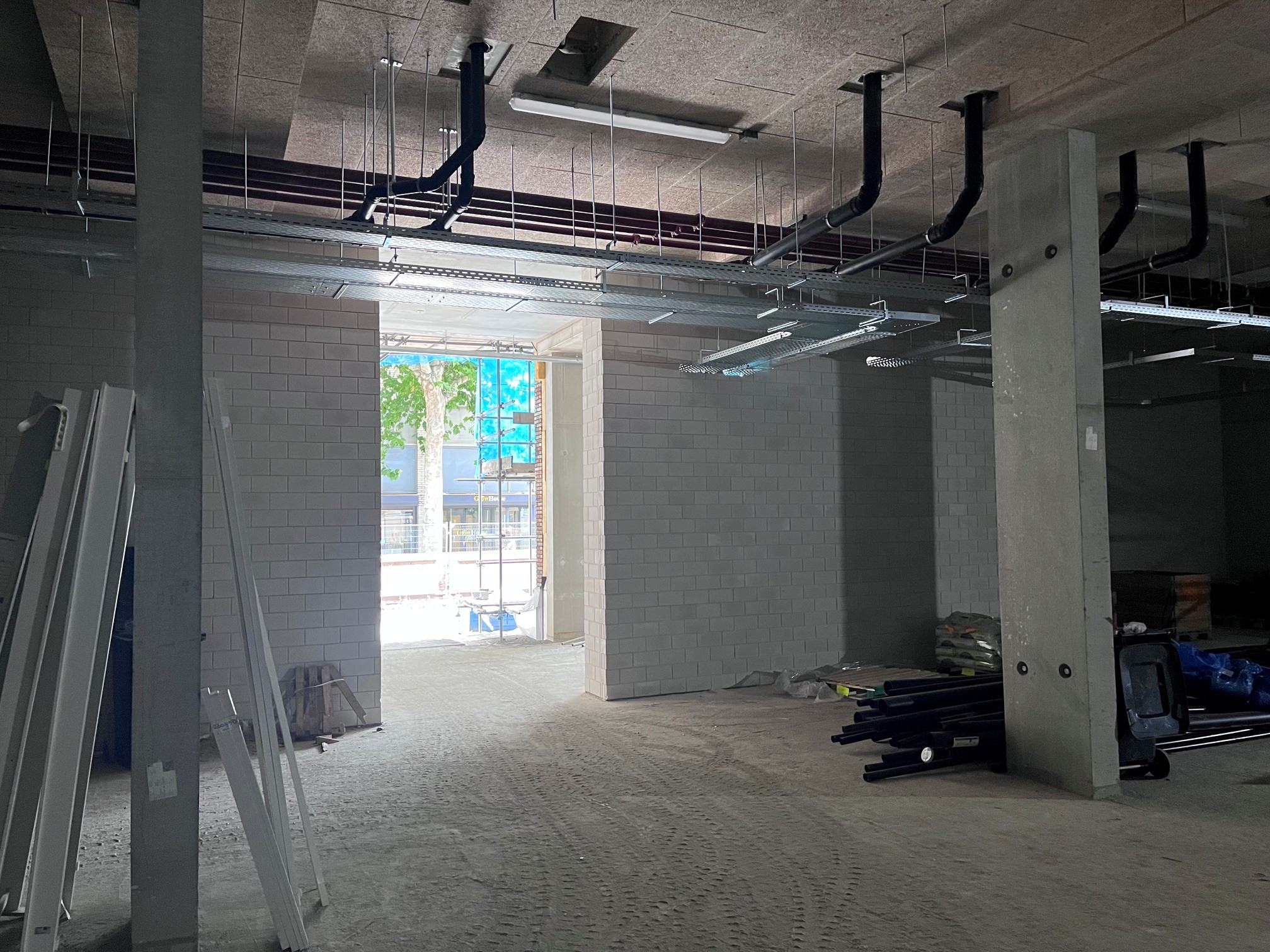

Ook installatietechnisch wordt flinke voortgang gemaakt. Van het hoofdtracé, het centrale netwerk van leidingen door het gebouw, is een groot deel van het horizontale leidingwerk gereed. Vervolgens worden de verticale stijgleidingen aangebracht.
Kortom: SEM krijgt steeds meer vorm. De komende weken staan in het teken van gevelsluiting, het gefaseerd verwijderen van de steigers en de verdere opbouw van de installaties.
Bouwvakantie
Van 27 juli tot en met 9 augustus ligt het grootste deel van de werkzaamheden op de bouwplaats van SEM stil. In deze periode is de bouwplaats grotendeels gesloten.
Een klein team van de ruwbouwaannemer is nog aanwezig voor enkele afrondende werkzaamheden, zoals reparaties en opruimwerkzaamheden. Hierdoor kan er incidenteel beperkte activiteit op de bouwplaats zichtbaar zijn.
Vanaf 10 augustus worden de reguliere werkzaamheden weer hervat.
Wij wensen u een fijne zomer!
